工場のレイアウト変更で失敗しないために──コンベア・搬送設備の移設と据付の進め方

はじめに

生産品目の変更、省人化・自動化の推進、新しい設備の導入——工場では、さまざまな理由で生産ラインの組み替えが必要になります。その中心となるのが、工程と工程をつなぐコンベアや搬送設備の移設です。

ところが、機械を1台ずつ動かす作業とは違い、ラインごと組み替える工事には特有の難しさがあります。「移設後に製品が引っかかって流れない」「予定の停止期間内に立ち上がらなかった」といったトラブルは、計画段階の詰めの甘さから起こることがほとんどです。この記事では、コンベア・搬送設備の移設を伴うレイアウト変更を成功させるための進め方を、据付の専門業者の視点から解説します。



単体の機械移設と「ラインの移設」は何が違うのか

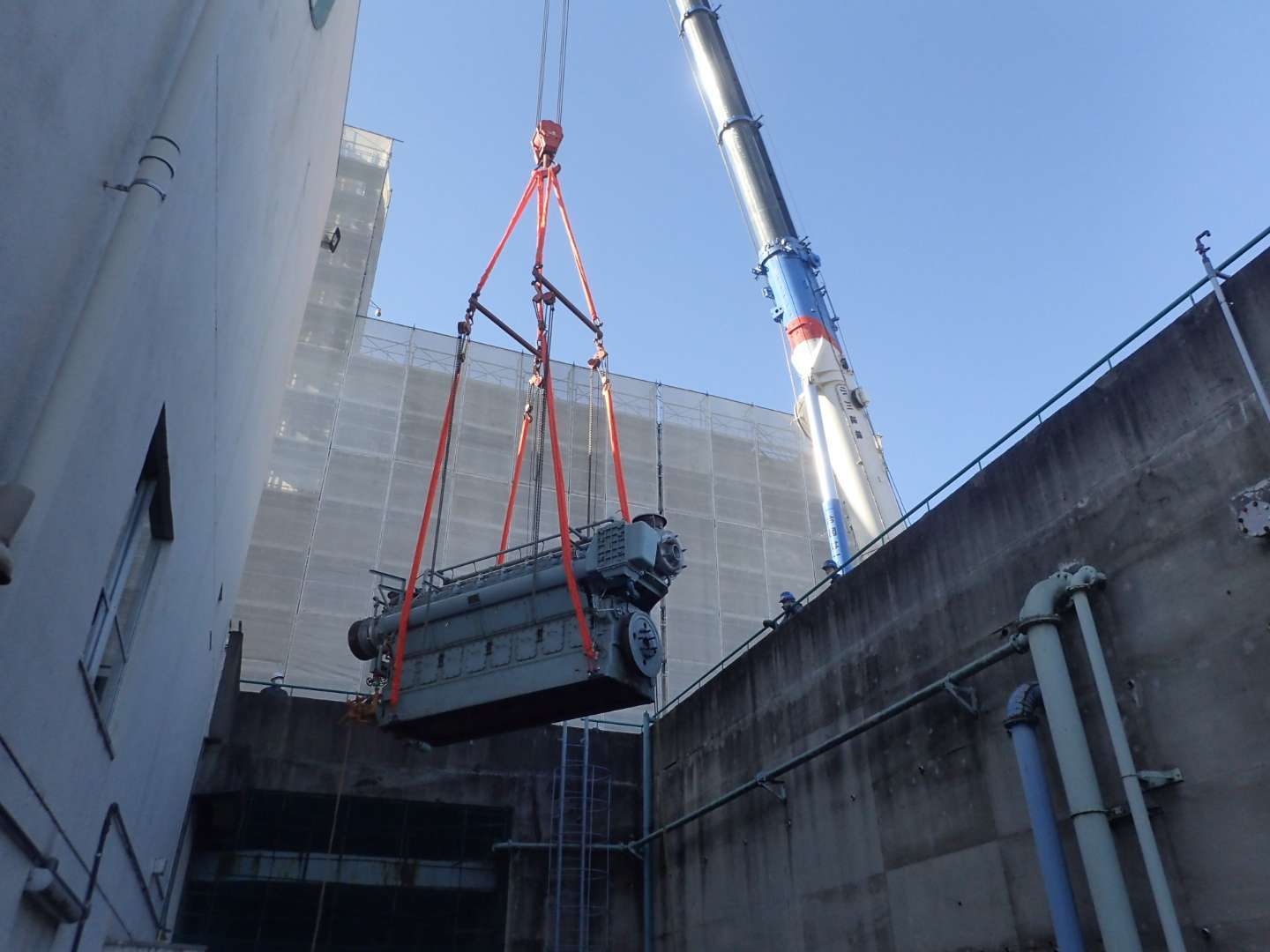

1台の機械を移設する場合、据付の精度はその機械単体で完結します。しかし、コンベアや搬送設備は複数の機械をつなぐ役割を持っているため、どこか一か所のズレがライン全体の不具合になるという特徴があります。

たとえば、コンベアの高さがわずかに違うだけで、乗り継ぎ部分で製品がつまずいたり、傾いたりすることがあります。前後の機械との芯(中心線)が合っていなければ、搬送中に製品が片寄り、ガイドへの接触や落下の原因になります。ラインの移設では、機械同士の「つながり」まで含めて精度を管理する必要があるのです。



レイアウト変更を成功させる進め方

コンベア・搬送設備の移設を伴うレイアウト変更は、次のような流れで進めるのが基本です。


  1. 現状調査:既存ラインの寸法、高さ、アンカー位置、配線・配管の取り回しを記録する
  2. 新レイアウトの検討:製品の流れ、作業者の動線、保守スペースを踏まえて配置を決める
  3. 工程計画:生産を止められる期間から逆算し、撤去・移動・据付の順序を組む
  4. 撤去・移動:設備を損傷させないよう、必要に応じて分割しながら移動する
  5. 据付・調整:レベル出しと芯出しを行い、前後の設備との高さ・位置を合わせる
  6. 試運転:実際の製品や治具を流し、乗り継ぎや速度を確認して調整する


特に重要なのが最初の現状調査です。既存ラインの寸法を正確に記録しておかなければ、移設後に同じ状態を再現することはできません。ラインの移設は、移動する前の「測る・記録する」から勝負が始まっていると言っても過言ではありません。



レイアウト検討で見落としがちなポイント

新しい配置を考える際は、製品の流れだけでなく、次のような点もあわせて確認しておくことが大切です。


  • 保守・点検のスペース:モーターやベルトの交換に必要な作業スペースが確保されているか
  • 作業者の動線と安全:通路をふさいでいないか、非常時の避難経路が確保されているか
  • 床の耐荷重と状態:移設先の床に、設備と製品の重量に耐えられる強度があるか
  • 将来の拡張性:次のライン変更や設備追加の余地を残しているか


図面上ではうまく収まって見えても、実際に設置してみると柱や既存の配管と干渉するケースは少なくありません。レイアウトの検討段階から据付業者に現地を見てもらい、施工する側の視点で意見をもらっておくと、こうした手戻りを防ぐことができます。



精度を左右する「レベル出し」と「芯出し」

レベル出し:高さと水平をそろえる

工場の床は一見平らに見えても、実際には場所によって数ミリから十数ミリの傾きや凹凸があることが珍しくありません。移設先の床の状態を確認したうえで、ライナー(調整板)やアジャスターを使って高さと水平を細かく調整します。この作業を丁寧に行うかどうかで、稼働後の搬送の安定性が大きく変わります。


芯出し:前後の設備と中心線を合わせる

コンベアの中心線を、前後の機械や設備の中心線とそろえる作業が芯出しです。基準となる墨出しを行い、レーザーや水糸などを使って位置を合わせていきます。長いラインほどわずかな角度のズレが先端で大きな誤差になるため、経験と根気が求められる工程です。

位置が決まったら、アンカーボルトで確実に固定します。固定が不十分だと、稼働中の振動で少しずつ位置がずれ、せっかく合わせた精度が失われてしまいます。移設前のアンカー穴が新しい位置と重なる場合は、穴の補修やアンカー位置の変更も必要になります。



既存の架台やシュートが合わないときは

レイアウトを変えると、これまで使っていた架台の高さが合わない、乗り継ぎ部分のシュートやガイドの長さが足りない、といった問題が必ずと言っていいほど発生します。新しい部品をメーカーに発注すると、納期待ちで工期が延びてしまうこともあります。

こうした場面で力を発揮するのが、現場で鋼材の加工や溶接ができる業者です。架台のかさ上げ、ブラケットの製作、シュートの延長などをその場で対応できれば、部品待ちで立ち上げが遅れるリスクを大きく減らせます。



停止期間を短くするための工夫

生産ラインの組み替えは、多くの場合、長期休暇や週末など限られた停止期間の中で行われます。短い期間で確実に立ち上げるためには、次のような工夫が有効です。


  • 移設先のアンカー打設や架台の製作など、事前にできる作業を停止前に済ませておく
  • 撤去・移動・据付の担当を分けず、同じ業者が一貫して工程を管理する
  • 電気・制御の業者と事前に打ち合わせ、配線の切り離しと再接続のタイミングを合わせる
  • 試運転と調整の時間を、工程表の中にあらかじめ確保しておく


一方で、試運転の時間を削って工程を詰め込むと、稼働開始後に不具合が続出し、かえって生産に大きな影響が出ることがあります。無理のない工程を組むことも、プロの業者に求められる大切な役割です。



まとめ:ラインの組み替えは「据付精度」と「現場対応力」で決まる


コンベア・搬送設備の移設を伴うレイアウト変更は、機械を運んで置くだけの工事ではありません。正確な現状調査、レベル出しと芯出しによる精度管理、現場合わせの加工対応、そして停止期間から逆算した工程管理——これらがそろって初めて、新しいラインはスムーズに立ち上がります。

有限会社タテヌマテクノは、栃木県足利市を拠点に首都圏を中心とした全国の工場・プラントで、大型機械・設備の据付・移設・撤去から基礎工事、配管工事までを一貫して手がけてきました。自社工場での鋼材加工・溶接にも対応しているため、架台や部材の現場合わせにも柔軟に対応できます。

「限られた休みの間にラインを組み替えたい」「移設後の精度に不安がある」という方は、ぜひお気軽にご相談ください。現地調査のうえ、無理のない工事計画をご提案します。
